- Maître d'ouvrage : Commune d'Obergoms
- Direction des travaux/référent : SRP Ingenieur AG
- Conducteur de travaux : Rafael Millius
- Contremaître : Diego Bodenmann
- Durée des travaux : avril 2023 - décembre 2024
- Coûts de construction : 3,60 millions
Données techniques :
- Bûcheronnage et défrichage env. 9'000 m².

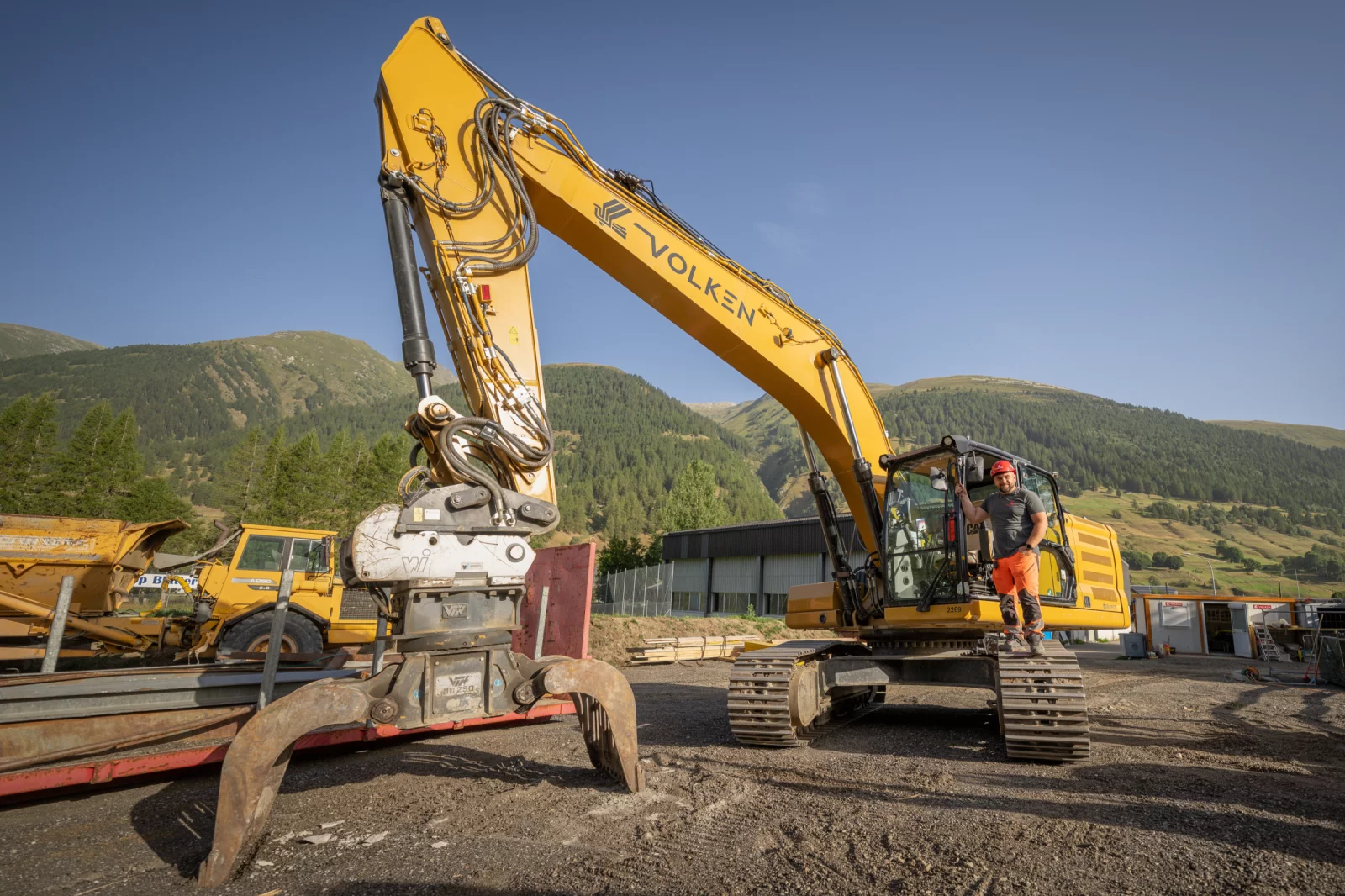

- Enlèvement du sol & excavation des fosses env. 25'000 m³ solides
- remblais env. 10'000 m³ solides
- Remblais en blocs env. 6'000 m³ solides
- Couches filtrantes et drainantes env. 3'500 m³ solide
- Tuyaux d'infiltration env. 500 m
- Tubes en PE env. 250 m
- Tubes de protection de câbles env. 400 m
- Géotextiles env. 15'000 m².
- Parois clouées béton projeté env. 750 m²
- Ancrages env. 120 pièces
- Démolition/reconstruction de ponts 2 pièces
- Coffrage env. 1'100 m²

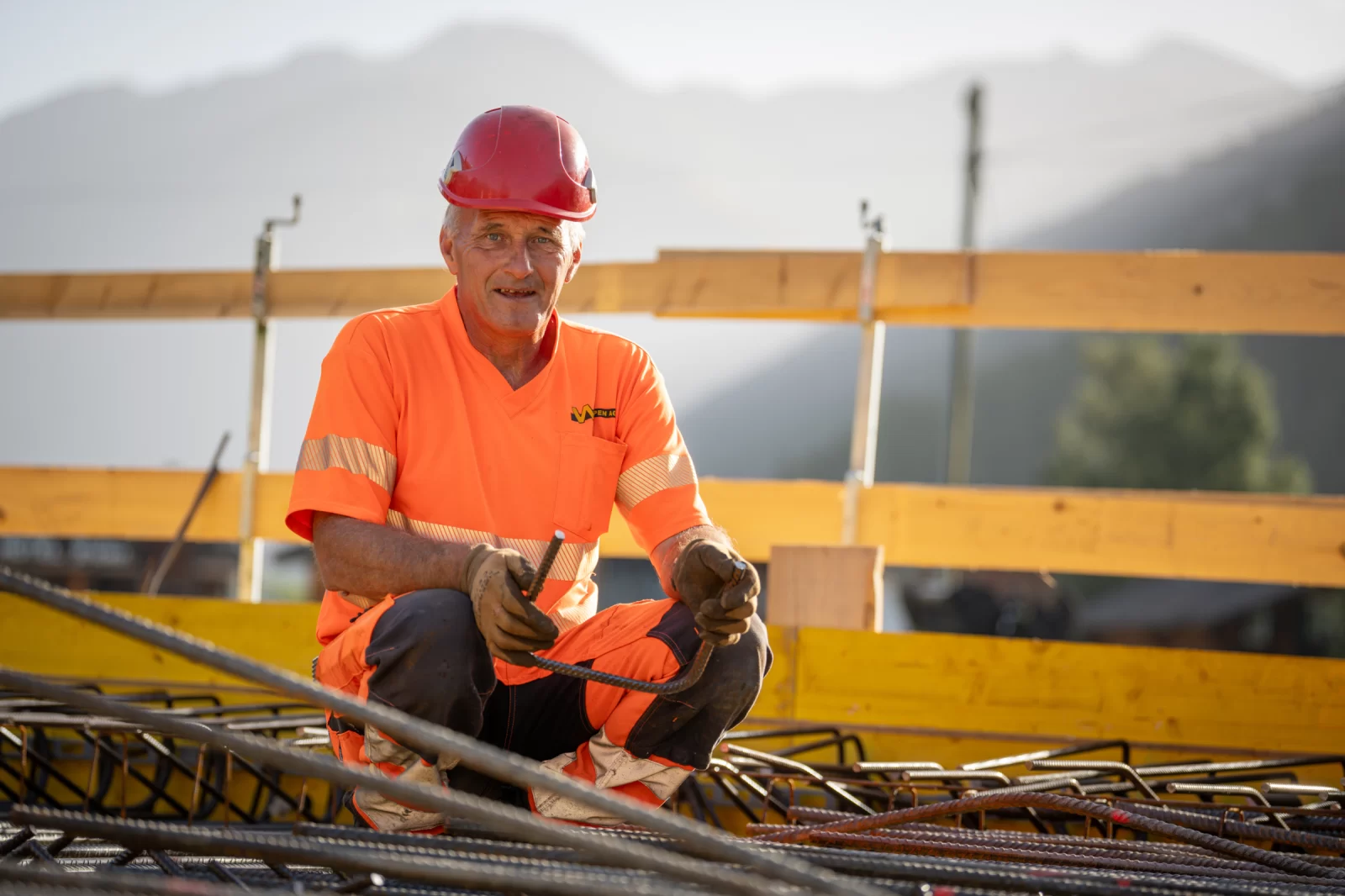

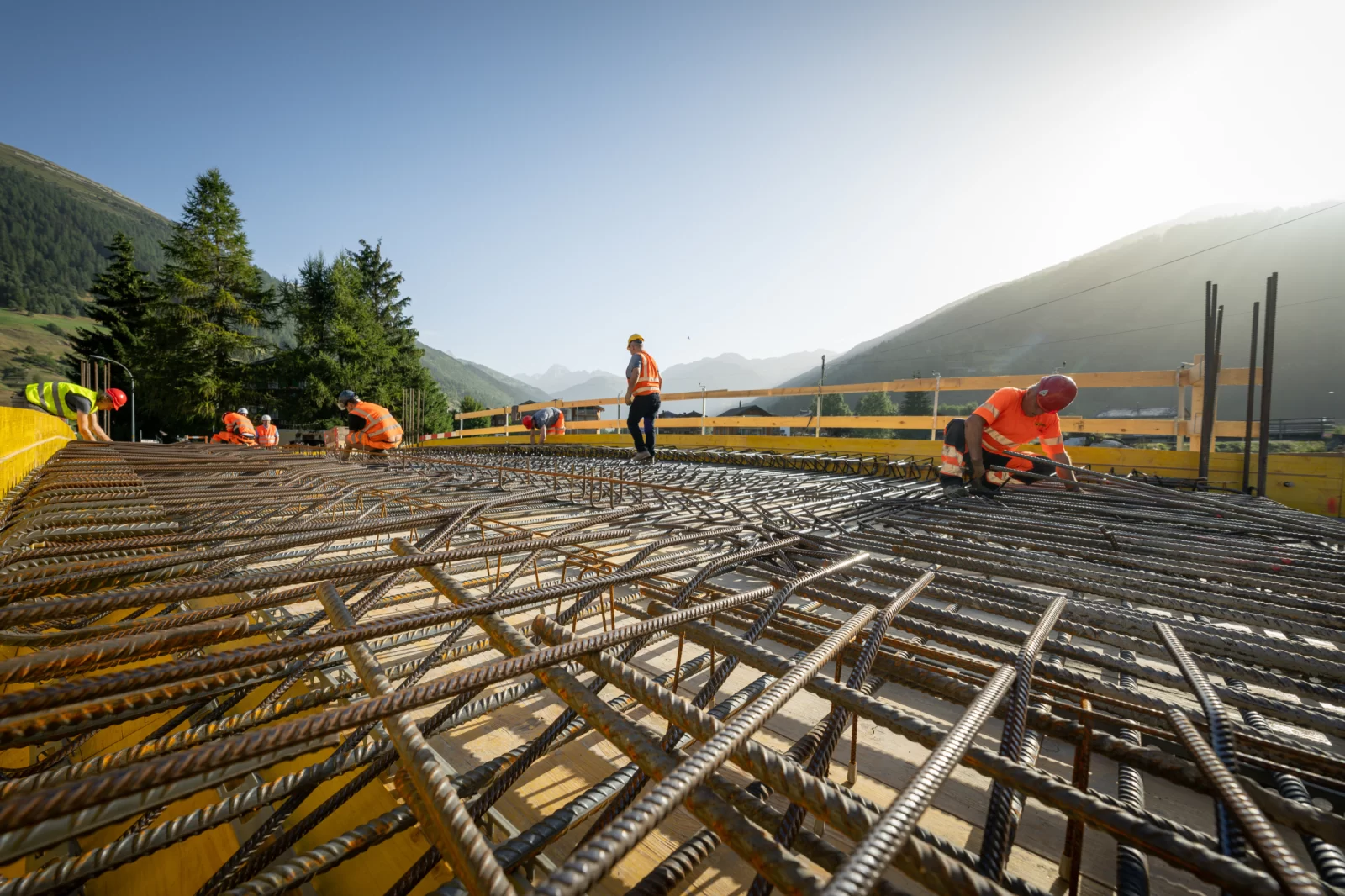

- Armature env. 70 to
- béton env. 500 m³
- Travaux de revêtement env. 500 m²
- Démolition de bâtiments 4 pièces
- Ouvrage de passage 4 x DN600, env. 20 m
Description de l'objet :
Le projet de protection contre les crues Ägene à Ulrichen comprend de vastes mesures de construction visant à améliorer la protection contre les crues et à revaloriser écologiquement le cours d'eau.

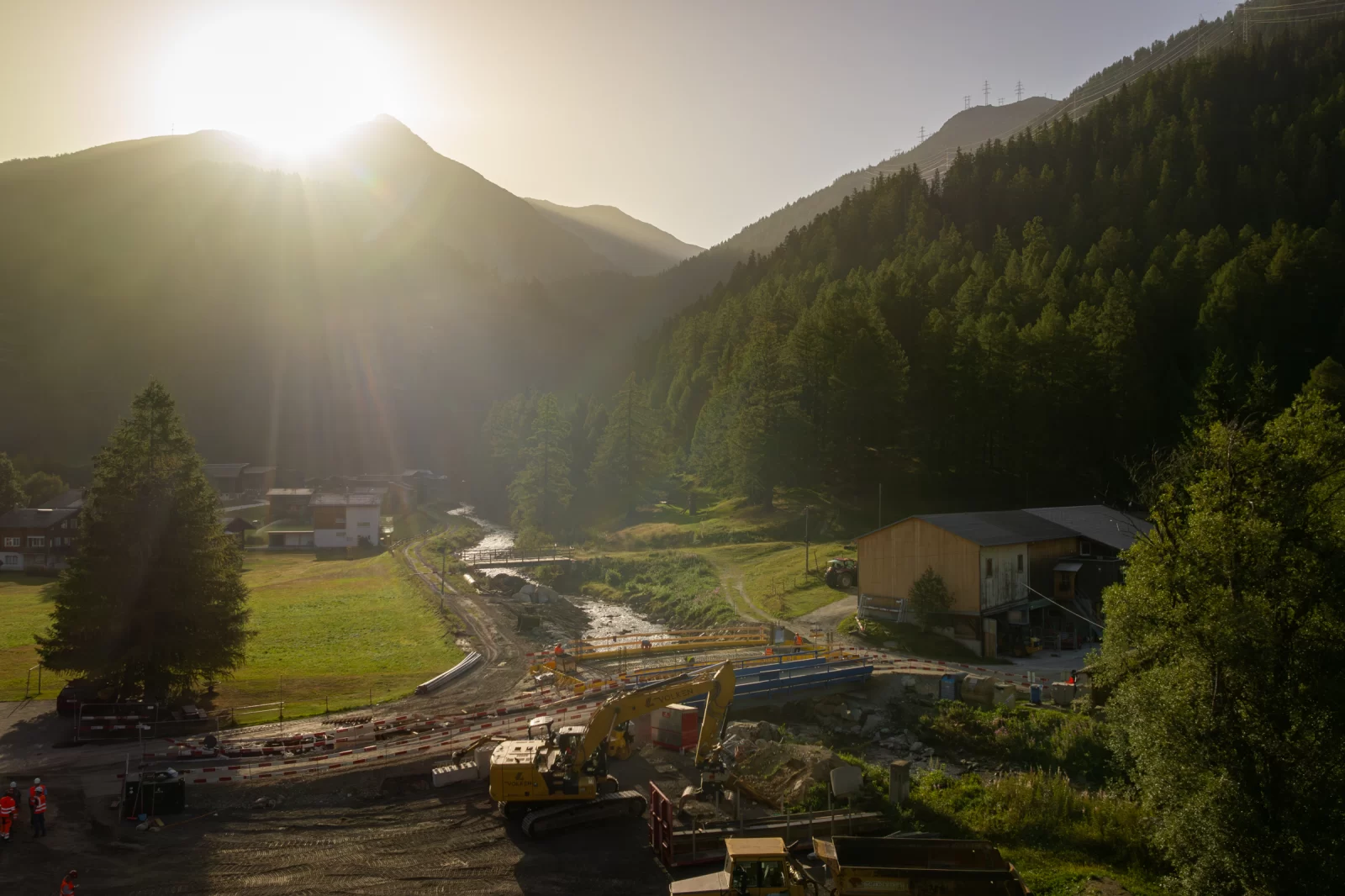

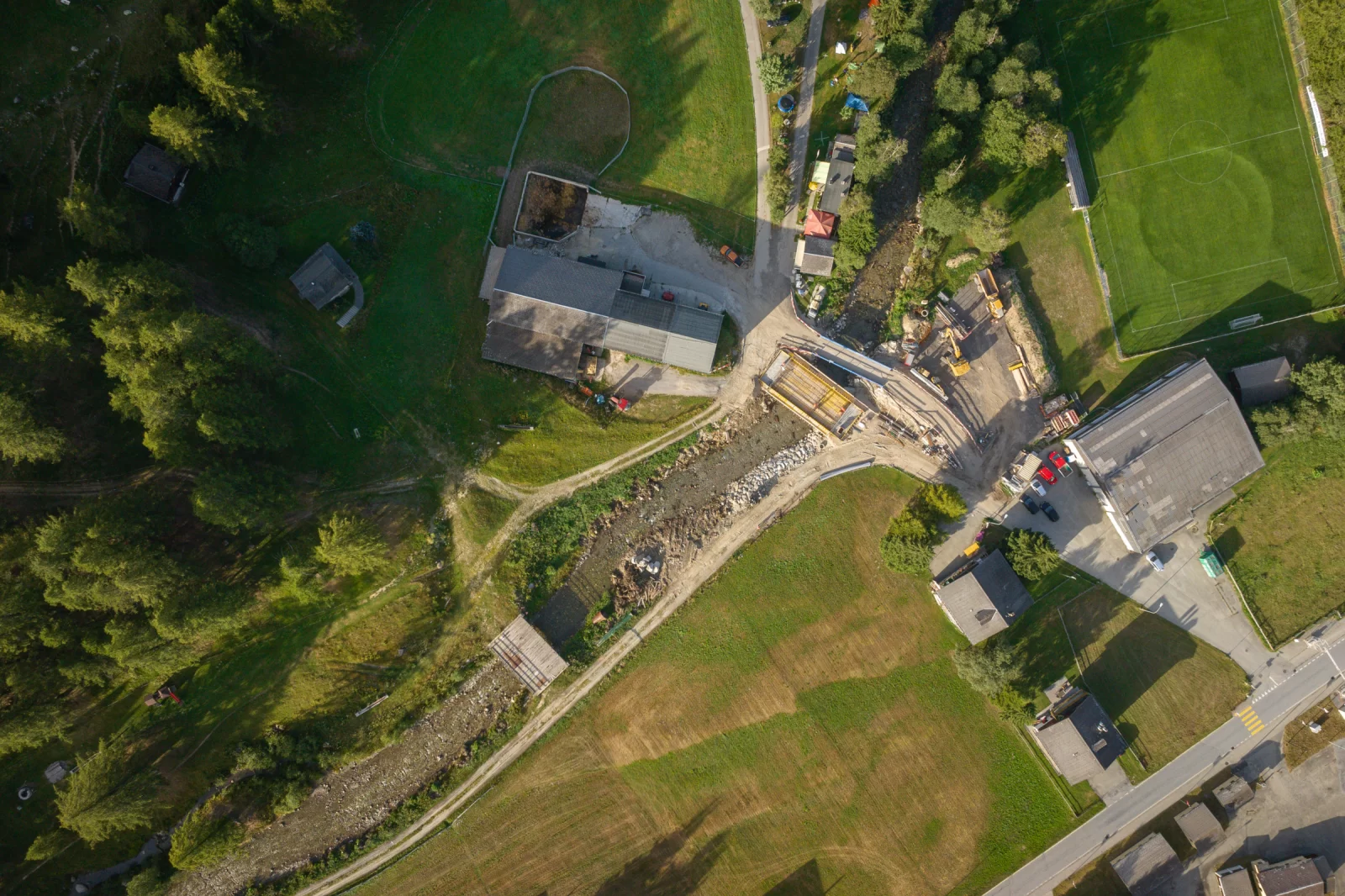

- Construction d'une digue le long de l'Ägene en rive droite / adaptations du terrain

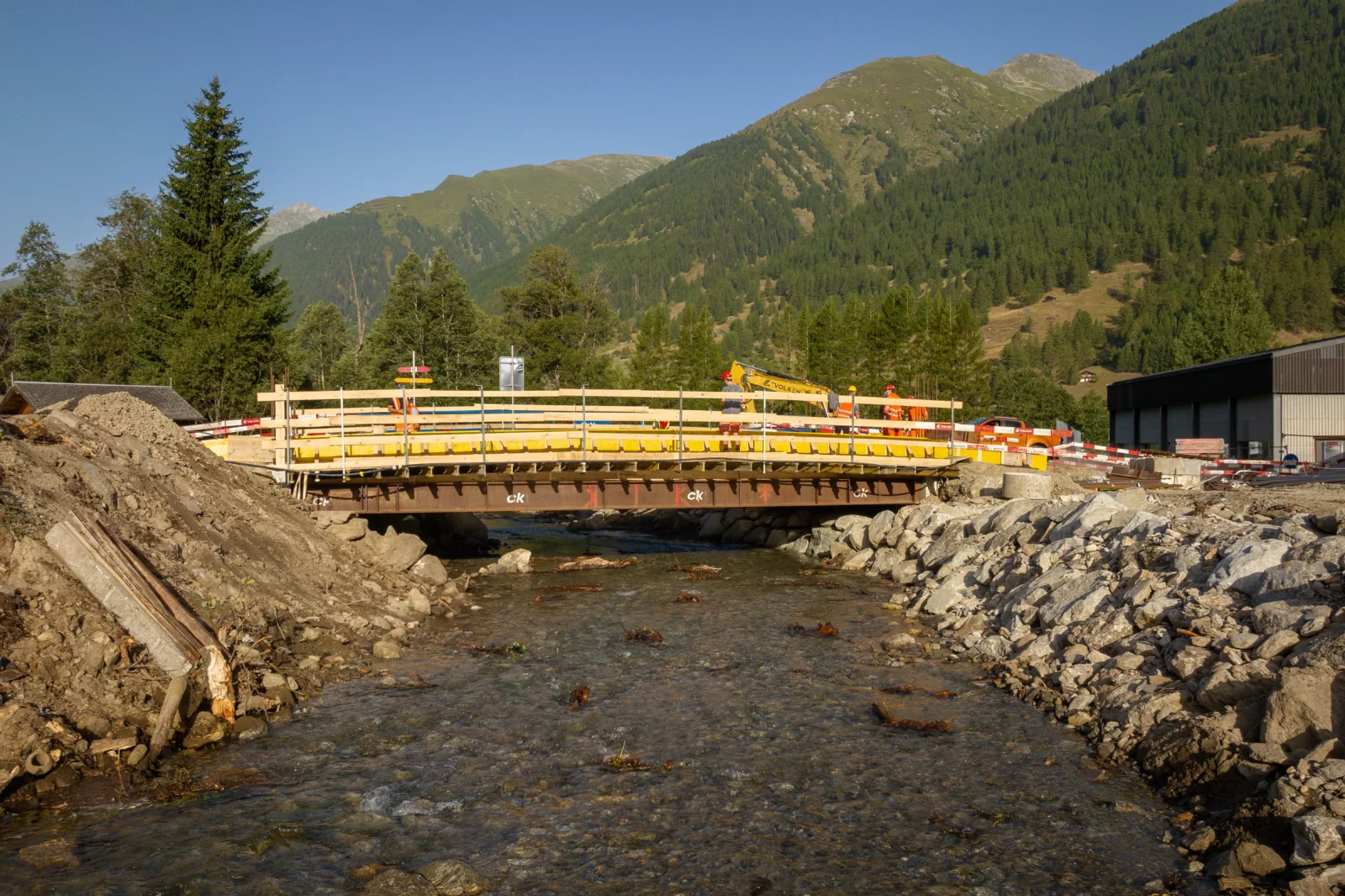

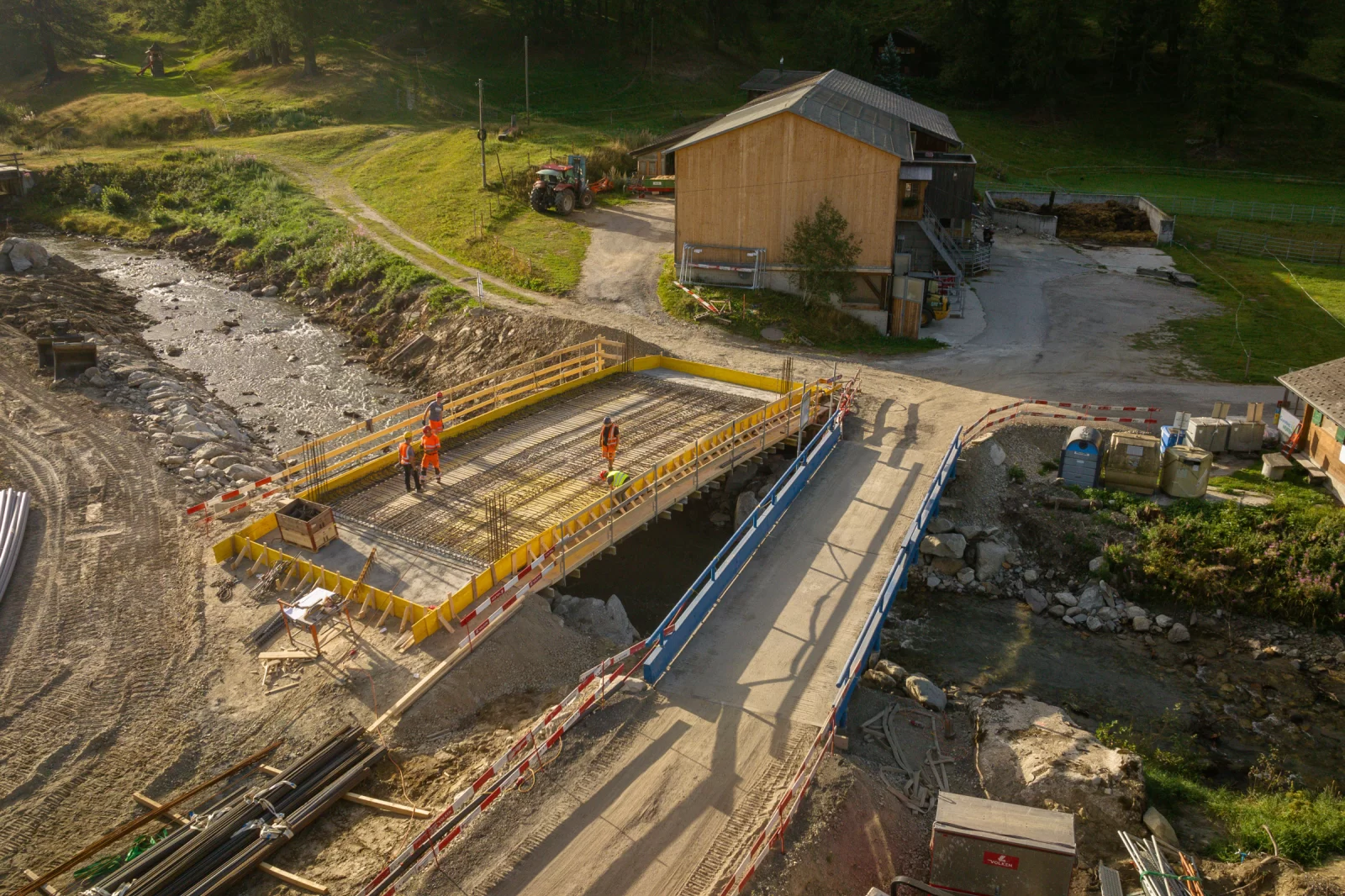

- Construction de deux ponts (constructions en béton) ; pont vers le camping & pont vers le Loch
- Extension du pont Langlauf (rive gauche)
- Aménagement hydraulique des berges et de l'embouchure.
- Structuration du cours d'eau
- Ouvrages de captage & conduites vers un chenal secondaire (Wiesengbach)
- Démolitions et démontages (ponts, bâtiments, revêtement, clôtures et foyers)
- Ouvrages de franchissement
- Construction d'une grille pour le bois flottant
- Travaux de revêtement
- Travaux et sécurisation de fouilles
- Divers travaux annexes
Exigences :
- Construction dans l'eau & épuisement des eaux
- Logistique de construction
- Obligations environnementales et sécurité du travail en cas d'inondation
