- Committente: Cantone del Vallese, Distretto 1 - Alto Vallese, Dipartimento Mobilità
- Responsabile del cantiere/persona di riferimento: Felix Abgottspon/Cantone del Vallese
- Responsabile del cantiere: Celine Ludi
- Caposquadra: Diego Barberi
- Periodo di costruzione: luglio 2024
- Costi di costruzione: 0,40 milioni
Dati tecnici:
- 585 m³ di scavo/rimozione
- 510 m³ di fondazione 0/45
- 170 m di tubature
- 5 pozzi di ingresso e di ispezione
- 316 alla pavimentazione
- 42 m di elementi in calcestruzzo TRIC-BLOC
Descrizione del progetto:

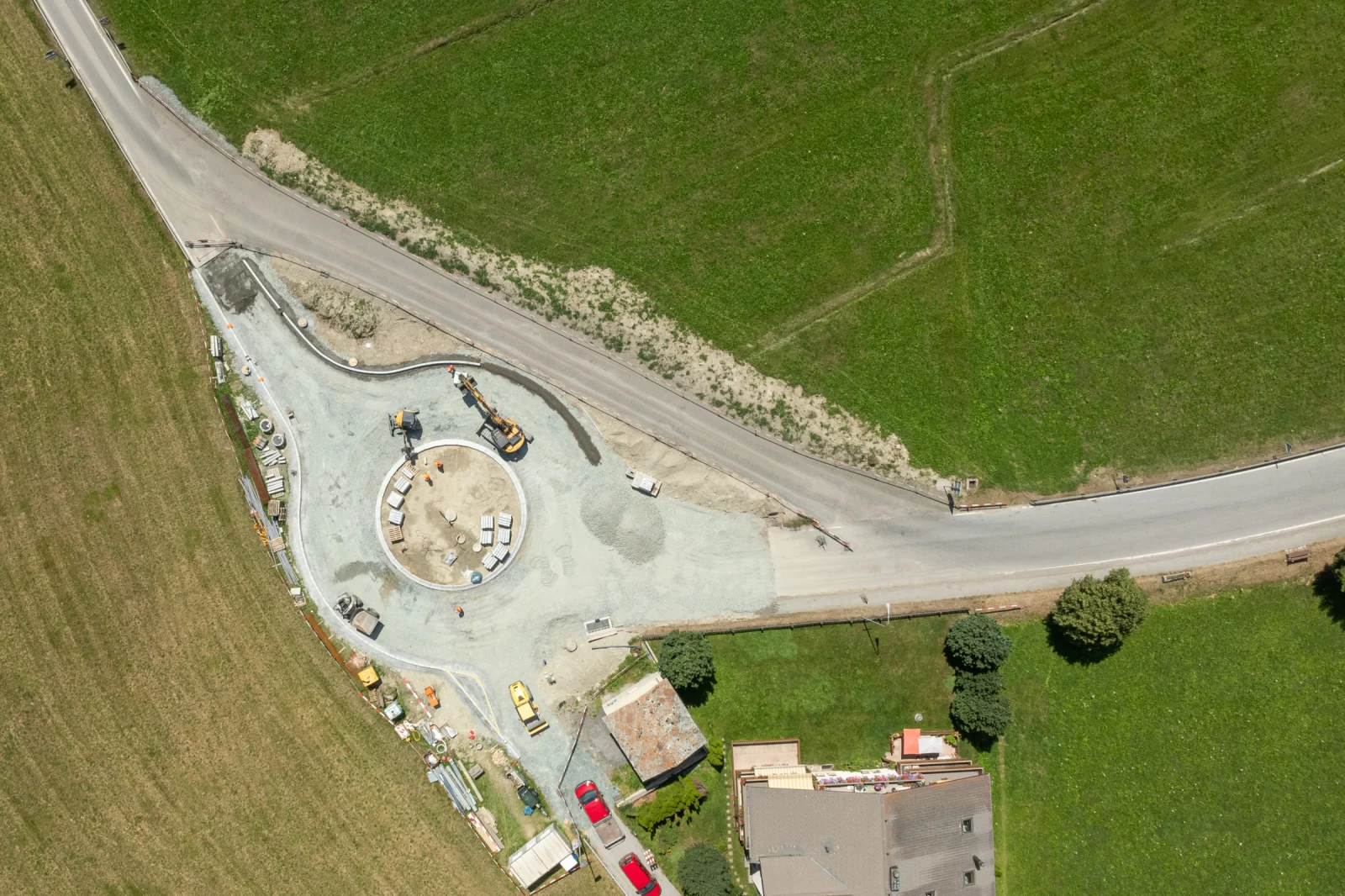

Lungo il percorso tra Täsch e Zermatt è stata realizzata un'area di svolta per poter avviare in un secondo momento una nuova procedura di autorizzazione. Per ottimizzare l'esecuzione dei lavori, è stata creata una circonvallazione sul terreno adiacente, in modo che i lavori di costruzione potessero essere eseguiti parallelamente al traffico in corso.
Requisiti:
- Elevato volume di traffico
- Tempi di costruzione brevi
